2016年6月1日,由四川省水利電力工程局承建的緬甸勐瓦水電站,成功實現下閘蓄水的建設目標,為投產發電提供可靠保障。
5月15日,勐瓦水電站大壩蓄水安全鑒定會議如期召開。會上,業主、設計、監理、施工、監測以及運行方南方電網等單位分別匯報了各自的自查報告,專家組查核相關資料,并進行現場考察驗收。專家組一致認為,工程形象達到蓄水要求,工程質量驗收合格,具備下閘蓄水條件。
5月21日在勐瓦水電站蓄水籌備會上,蓄水方案正式確定。具體安排:6月1日沖沙底孔下閘進行一期蓄水,6月15日進行二期蓄水。

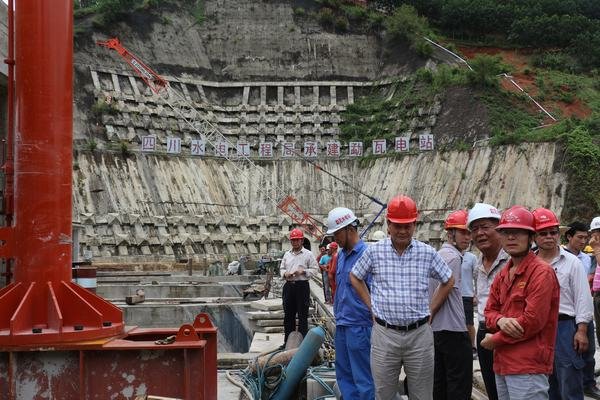

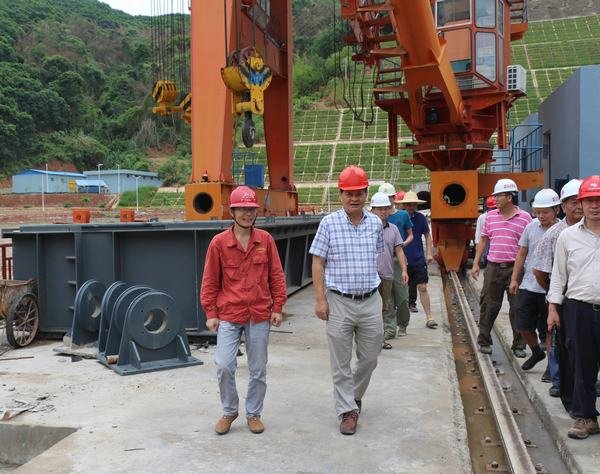

6月1日上午,緬甸四特區建設部蔣部長、緬甸四特區南板縣縣長、業主副指揮長以及監理、設計、施工、監測、運行方代表到達現場,共同參加此次蓄水儀式。中午12點整,隨著蔣部長一聲令下,沖沙閘工作閘門緩緩落下,沖砂泄槽出口奔騰的洪水戛然而止,勐瓦水電站順利完成下閘蓄水的建設目標。該目標的實現,成為勐瓦水電站建設重要的里程碑。
勐瓦水電站工程受導流隧洞標段推遲過流、左岸邊坡塌方及超標洪水的影響,工期嚴重滯后。項目部通過優化施工方案,調整施工計劃,精心組織施工,在各方大力支持和積極配合下,克服各種困難,按時完成下閘蓄水目標,為6月30日首臺機組發電目標打下了堅實基礎。
