蟠龍湖水庫至楊柳灘電站施工道路全線貫通

文章來源:局一處
閱讀:4902次
發布日期:2016-01-18
分享網站:



由于原設計的進場道路無法滿足蟠龍湖水庫的施工需要,不僅導致了該工程節點工期難以實現,同時還因為材料運輸單價較高造成了工程成本增大,為改善被動局面,實現工程建設的順利推進,蟠龍湖項目部通過經營和技術論證,在與當地政府和業主進行了多次會商后,決定當地政府負責征地和協調,項目部負責施工新打通蟠龍湖水庫到楊柳灘電站道路。

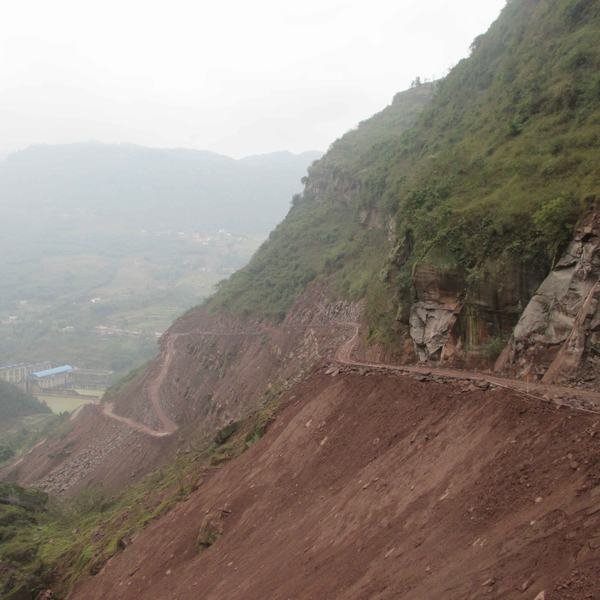

項目部在不影響正常施工情況下,歷時兩個多月的施工,2015年12月30日蟠龍湖水庫至楊柳灘電站施工道路全線貫通,該路段為泥結石路面,全程2.5km,路寬5m,能基本滿足機械設備和工程車輛通行需要。

蟠龍湖水庫至楊柳灘電站施工道路的全線貫通將有效改善工程所在地到宜賓縣的交通環境,縮短與國道217線之間距離,為工程建設的有序推進提供交通支持,具有一定的政治影響和較高經濟價值。
