甘肅洮河楊家河二級水電站2#廠房土建工程施工進展順利

文章來源:局七處
閱讀:6163次
發布日期:2014-11-13
分享網站:



在工程局的有力領導、支持下,由局第七工程處承建的楊家河二級水電站2#廠房土建工程,2014年3月底首批施工人員進入施工現場,4月1號進行臨建設施的施工,4月13日壓力前池開始石方開挖,5月13日壓力前池首倉砼澆筑,6月2日發電廠房首倉砼澆筑。參建人員努力克服各種困難,按照合同要求工期于9月10日橋機安裝單位吊裝橋機就位,10月31日一號機組施工工作面移交給機組安裝單位施工,整個土建工程施工進度得到了業主、設計、監理及其他參建各單位的一致肯定。

經過業主方與設計方對主副廠房上部砼排架進行優化,將上部排架改為工業鋼排架進行施工,截止11月11日,主體工程形象進度如下:

1、壓力前池砼澆筑完成。

2、廠房取水口一期砼澆筑完成,現正進行閘門金結安裝。廠房1#機、2#機主機段一期砼澆筑到1915.9m高程(發電機層設計高程1915.9m高程,其上為鋼排架,一期砼澆筑完成),管型座二期砼澆筑完成;3#機主機段一期砼澆筑到1915.9m高程,管型座二期砼澆筑到1912.1m高程(水機層設計高程1913.1m高程)。副廠房一期砼澆筑到1915.9m設計高程,澆筑完成。廠房下游尾水閘室一期砼澆筑完成,現正進行閘門金結安裝。

3、尾水渠左右邊墻砼澆筑完成;尾水底板澆筑完成;尾水底板上新增分隔導墻共3段,上游段、中間段各剩余一個倉號未澆,下游段澆筑完成。

4、旁通水道下游出水口砼澆筑完成;上游進水口上部閘室未完成,下部閘墩一期砼澆筑完成。

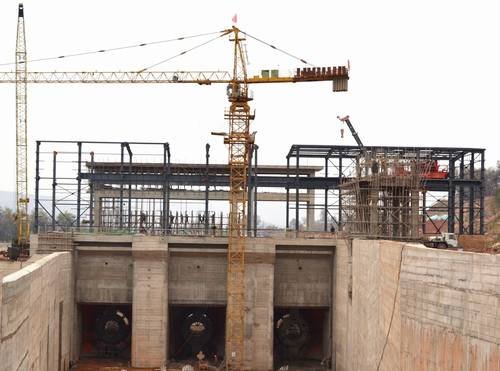

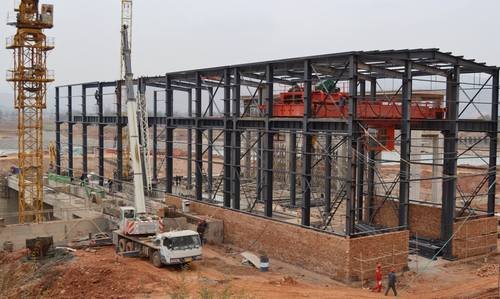

主廠房

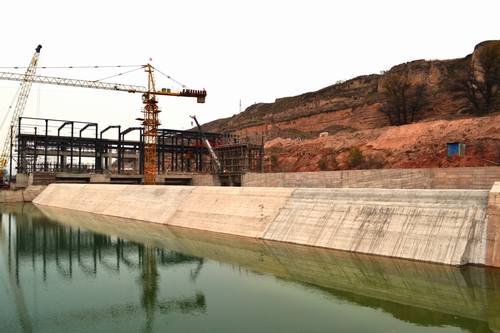

壓力前池溢流堰及消力池

旁通水道進水口

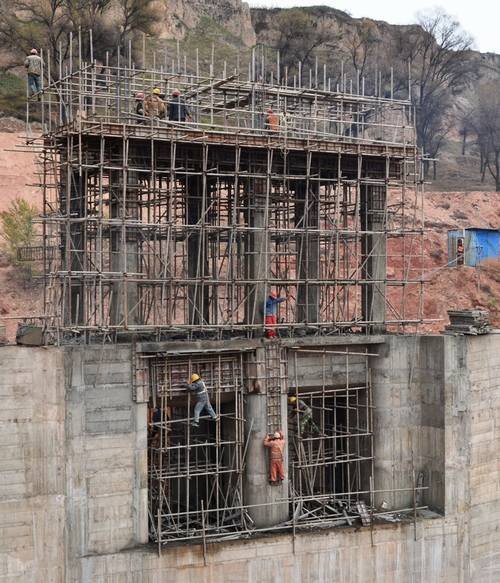

廠房上游進水口

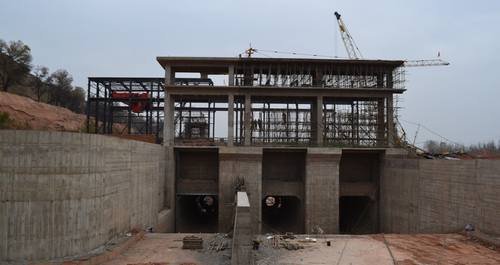

廠房下游出水口及尾水渠
