由局第四工程處施工承建的老撾色薩拉龍灌溉工程在全體參建人員近30個月的奮力拼搏下順利提前完工。3月22日,工程業主、監理工程師、主項目部與管理單位、設計單位開始對已完工項目逐一聯合驗收,5月6日主體工程驗收完畢。5月22日,老撾農森部部長帶領相關部門在大壩進水口舉行放魚、種樹儀式,7月16日,老撾農森部灌溉司相關部門在大壩及灌溉渠系進行了通水儀式并簽定工程接收證書協議,標志著我局施工總承包的老撾色薩拉龍灌溉工程全面竣工。
1.已完工程概況
已完工的色薩拉龍灌溉工程主要分為首部樞紐和引水系統二大部份。分別由土工膜心墻堆石壩、溢洪道、取水口、引水渠及渠系附屬建筑物組成。工程的主要任務是灌溉農田并給灌區內人畜供水。水庫設計總庫容7513萬m3,調節(興利)庫容3080萬m3,灌溉面積約2000ha。
2、已完工的主要建筑物特性
擋水壩為土工膜心墻堆石壩,壩頂高程206m,壩頂寬度5.00m,壩頂長度1801m。
泄洪道修建在大壩左岸,凈寬30米,為開敞式溢洪道,無閘門控制,溢流堰為WES型實用堰,堰頂高程為202.50m,下游增修一座上壩鋼架橋。
取水建筑物修建在大壩右岸,取水口為壩下埋涵;進口設進水塔,塔頂設啟閉機房,有交通橋與壩頂相連。
灌溉引水渠分為干、支、斗三級渠道,其中:干渠1條長12.832km(含5座渡槽);支渠3條(SC1、SC2、SC3)總長11.974km(含1座渡槽);斗渠44條總長26.059km。
灌溉渠系附屬建筑物修建有:分水閘3座、節制閘8座;溢流側堰10座;斗門43座;交通橋4座;農橋(涵)21座;人行橋1座;;排洪渡槽3座;排洪涵管22座;排洪倒虹管1座。
引水渡槽6座共880m(包括連接段與漸變段),其中,主干渠5座、SC3支渠1座。
3、施工情況簡介
2011年8月3日由我局中標該項目的全部工程施工,于2011年11月29日簽訂施工分包合同,我局隨即成立四川省水利電力工程局老撾色薩拉龍灌溉工程項目經理部,由局第四工程處負責組織施工,以主包方的名義自主配置資源,按照主合同及分包合同要求獨立實施主合同項下的全部工作,工程所需鋼筋、水泥、柴油、沙石骨料和施工用電以及項目所需永久設備等,由我部自行采購及保管。主體工程工期30個月。
我部于2011年11月10日第一批人員進場,2011年12月14日管理公司下達開工令。根據老撾半年雨季半年旱季的特點,總工期采用三枯二汛分段施工。
一枯期(2011.12~2012.6)主要完成辦公、生活住房和風水電、進場道路等全部臨建工程,主體工程完成土工膜堆石壩左岸壩基土方開挖及齒槽石方開挖、砼澆筑及灌漿,大壩右岸壩段完成壩基土方開挖和完成齒槽部分石方開挖與混凝土澆筑,溢洪道工程開挖完成1/3~1/2,進口段和控制段底板及邊墻砼全部完成,石料場開采壩體料儲備20萬方。
二枯期(2012.10~2013.6)是老撾色薩拉龍灌溉工程高峰期,是按期履約合同的關鍵節點。主要完成大壩左右岸壩段填筑到達到203米高程,超總計劃多填筑3米高程;溢洪道全部完工,達到完工驗收條件;取水口施工達到203米高程;引水渠主渠砼襯砌8182米,超額完成3682米,渡槽完成1號、2號、3號全部的砼澆筑,4號渡槽完成8個基礎及排架的砼澆筑。提前一個月達到二枯節點面貌,為順利完成老撾色薩拉龍灌溉工程施工任務打下了堅實的基礎。
三枯期 (2013.10~2014.6) 擋水大壩主要完成了河床壩段約200m的壩基開挖、基礎處理、壩體填筑到設計高程,以及壩頂1800m防浪墻砼澆筑,目前正進行壩頂公路和壩后梯等收尾工作;引水渠分成3個工區,完成主渠3800m,三條支渠11974m,斗渠44條共26054m,渡槽3座以及分水閘、節制閘、交通橋涵等附屬建筑。

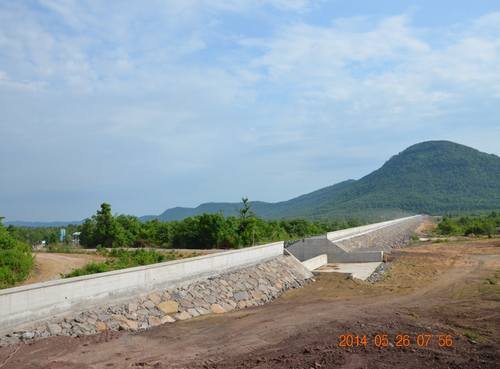

土工膜心墻擋水大壩全景

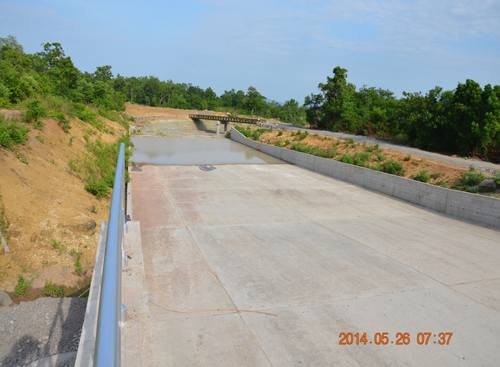

溢洪道全景

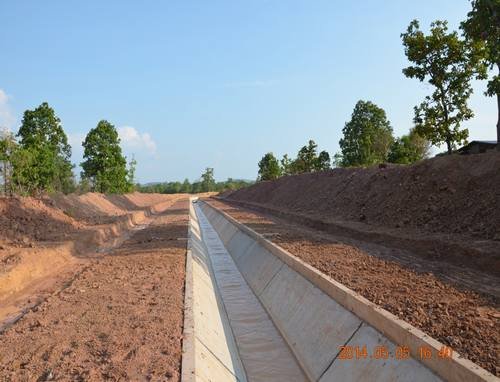

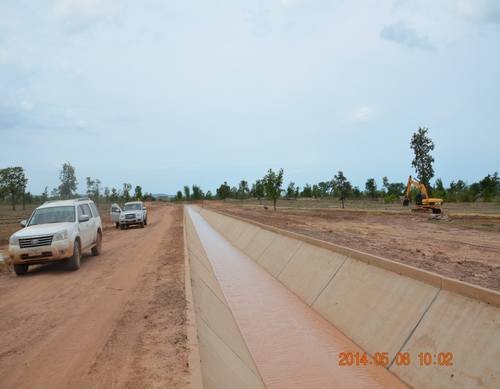

主干渠
支渠

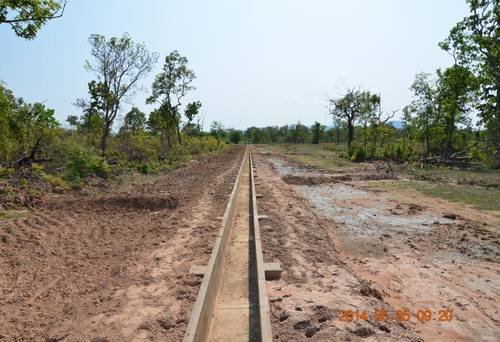

斗渠

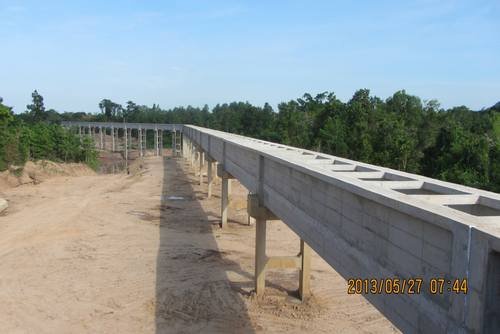

渡槽
農森部部長及相關部門領導人舉行放魚儀式
